敷鉄板(しきてっぱん)とは?|使用シーン・基準とサイズ・重さ早見表、積算数量の出し方

工事現場で、重機の通り道やクレーンの足元に敷かれている大きな鋼板が「敷鉄板」です。
最もよく使われる5×10サイズ・厚さ22mmでも、1枚あたり約802kgあります。サイズや厚さの選び方、手配する枚数を誤ると、運搬費やレンタル費がかさむだけでなく、重機の転倒などの事故にもつながりかねません。
そこでこの記事では、敷鉄板の使用シーンや守るべき基準、サイズ・重さの早見表、価格の目安に加えて、積算での数量の出し方まで、建設コンサルタントの視点でわかりやすく解説します。
敷鉄板とは?読み方と使う目的
敷鉄板とは、工事現場の地面に敷いて、重機や車両の重さを分散させるための大型の鋼板です。
また、敷鉄板は「しきてっぱん」と読みます。現場では「敷板」や、単に「鉄板」と呼ばれることも多い資材です。
なお、道路の開削工事で掘削部分にふたをする「覆工板」とは別のものです。覆工板は受桁で支えて路面として使うのに対し、敷鉄板は地面の上に直接敷いて使います。
敷鉄板を使う目的
敷鉄板を使う目的は、重機や車両の重さを広い面積に分散させることです。タイヤやクローラが地面に直接載ると、接地した部分に荷重が集中し、地盤の沈下やわだち掘れが起こります。
鋼板を敷いて荷重を分散させることで、主に次のような効果が得られます。
- 軟弱地盤での沈下や、車両のスタックを防ぐ
- 重機が傾いたり転倒したりするリスクを減らす
- 既設の舗装や埋設管の損傷を防ぐ
- 雨天時でも通行できる作業路を確保する
たとえば人の場合、ぬかるみやすい土の上に、そのまま靴で入り込むと足が沈み込んでしまいます。一方で、板を置いて地面にかかる圧力を分散すれば、ぬかるまずに済みます。これを車両などに置き換えたのが敷き鉄板のイメージです。
つまり敷鉄板は、工事をスムーズに進めるための資材であると同時に、現場の安全を守るための資材でもあります。
敷鉄板が使われる主なシーン
敷鉄板は、地盤の強さが足りない場所や、地面を傷めたくない場所で幅広く使われます。
代表的なシーンと目的は次のとおりです。
| シーン | 敷く目的 |
| 重機・ダンプの搬入路(仮設道路) | ぬかるみでのスタックや、わだち掘れの防止 |
| 移動式クレーンの据付位置 | アウトリガーやクローラ下の沈下による転倒防止 |
| 造成・解体現場の軟弱地盤 | 作業ヤードの確保と重機の安定 |
| 既設の舗装・構造物の上 | アスファルトや埋設物の損傷防止 |
| 災害復旧・仮設ヤード | 短期間での通路や資材置き場の確保 |
なかでも移動式クレーンの据付は、敷鉄板の有無が安全に直結するシーンです。地盤が弱いままアウトリガーを張ると、吊り作業中に片側だけが沈み、転倒事故につながります。
実際、地盤改良工などの長時間同じ場所に重機がいつづける施工の場合、敷き鉄板を引いて重機がズレてしまわないように対策することが大切です。また、足元に敷鉄板を敷くことで、転倒防止の措置としても役立ちます。
敷鉄板のサイズと重さの早見表
敷鉄板にはいくつかの標準サイズと厚さがあり、組み合わせによって重さが大きく変わります。ここでは、サイズの呼び方と、厚さ別の重さを早見表で紹介します。
サイズ一覧と呼び方
敷鉄板のサイズは、フィート単位の「幅×長さ」で表され、現場では独特の呼び方をします。
| 呼び名 | 読み方 | 寸法(mm) | 面積(㎡) |
| 3×6 | サブロク | 914×1,829 | 約1.67 |
| 4×8 | シハチ | 1,219×2,438 | 約2.97 |
| 5×10 | ゴトウ | 1,524×3,048 | 約4.65 |
| 5×20 | ゴニジュウ | 1,524×6,096 | 約9.29 |
主流は5×10と5×20で、農林水産省の積算資料でも、この2種類が敷鉄板の規格として図示されています。広い範囲を効率よく敷くなら5×20、狭い場所や小型車両で運ぶなら3×6や4×8が向いています。
厚さ別の重さ早見表
厚さは19mm・22mm・25mmが一般的です。サイズと厚さごとの1枚あたりの重さは、次のとおりです。
| サイズ | 19mm | 22mm | 25mm |
| 3×6 | 約249kg | 約289kg | 約328kg |
| 4×8 | 約443kg | 約513kg | 約583kg |
| 5×10 | 約693kg | 約802kg | 約912kg |
| 5×20 | 約1,386kg | 約1,604kg | 約1,823kg |
※鋼材の比重7.85で算出した理論値です。吊り穴の有無などにより、実際の重量は多少異なります。
重さは「幅(m)×長さ(m)×厚さ(m)×7.85(t/㎥)」で計算できます。たとえば5×10・22mmなら、1.524×3.048×0.022×7.85=約0.802tです。
1枚あたりの重さがわかれば、トラックに何枚積めるか、どの規模のクレーンで吊れるかを事前に判断できます。
敷鉄板の価格とレンタル料金
敷鉄板の購入価格は鋼材相場によって変わりますが、通販サイトでの販売価格例(2026年10月時点)は次のとおりです(あくまで目安です)。
- 3×6・19mm:約4.6万円
- 5×10・22mm:約12.8万円
- 5×10・25mm:約14.5万円
- 5×20・22mm:約21.8万〜25.6万円
いずれも1枚あたりの価格で、運搬費は別途かかるのが一般的です。
一方、多くの現場ではレンタルが利用されています。レンタル料金は、基本料に加えて使用日数に応じた損料、運搬費、返却時の整備費などで構成されます。
使用期間が短い場合や、保管場所がない場合はレンタルが有利です。料金は使用日数と転用回数で大きく変わるため、次章の数量の考え方とあわせて計画することが、コストを抑えるポイントです。
敷鉄板の必要枚数と積算数量の出し方
敷鉄板の数量は、現場で手配するときは「枚数」、工事費を積算するときは「面積」で考えます。それぞれの出し方と、同じ敷鉄板を使い回す場合の数量の考え方を見ていきましょう。
現場で手配する必要枚数の計算方法
必要枚数は「敷く範囲の幅と長さを、鉄板1枚の幅と長さで割る」ことで求めます。割り切れない場合は切り上げます。
たとえば、幅4m×長さ30mの搬入路に5×10を敷く場合、向きによって枚数が変わります。
- 長辺を進行方向に置く場合
幅方向4÷1.524=2.6→3枚
長さ方向30÷3.048=9.8→10枚
計30枚 - 長辺を幅方向に置く場合
幅方向4÷3.048=1.3→2枚
長さ方向30÷1.524=19.7→20枚
計40枚
作業ヤードのように面で敷く場合は、縦置きと横置きを組み合わせて、すき間なく敷き詰めるのが一般的です。
積算では面積(㎡)で計上する

出典:農林水産省「積算資料 仮設工 16-21」

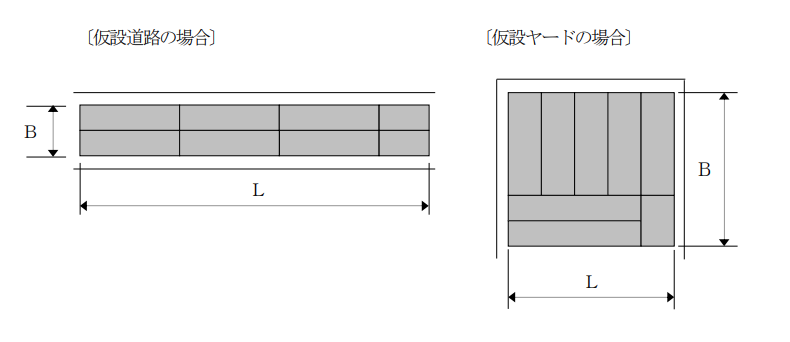

現場の手配は「枚数」で考えますが、積算では敷鉄板を「面積(㎡)」で計上します。農林水産省の資料では、計上面積を「幅(B)×延長(L)」で求め、規格別に分けて算出する必要はないとされています。
数量は、次の3つの区分ごとに算出します。
| 区分 | 内容 |
| 施工区分 | 設置~撤去/設置/撤去のみ |
| 供用日数 | 敷鉄板を使用する日数 |
| 使用回数 | 同じ敷鉄板を転用する回数 |
同じ面積でも、使用する日数や転用する回数が違えば費用が変わるため、この3つの区分をセットで整理することが大切です。
転用する場合の数量計上例
同じ敷鉄板を場所を変えて使い回す(転用する)場合は、使用回数と供用日数で数量を整理します。

出典:農林水産省「積算資料 仮設工 16-22」

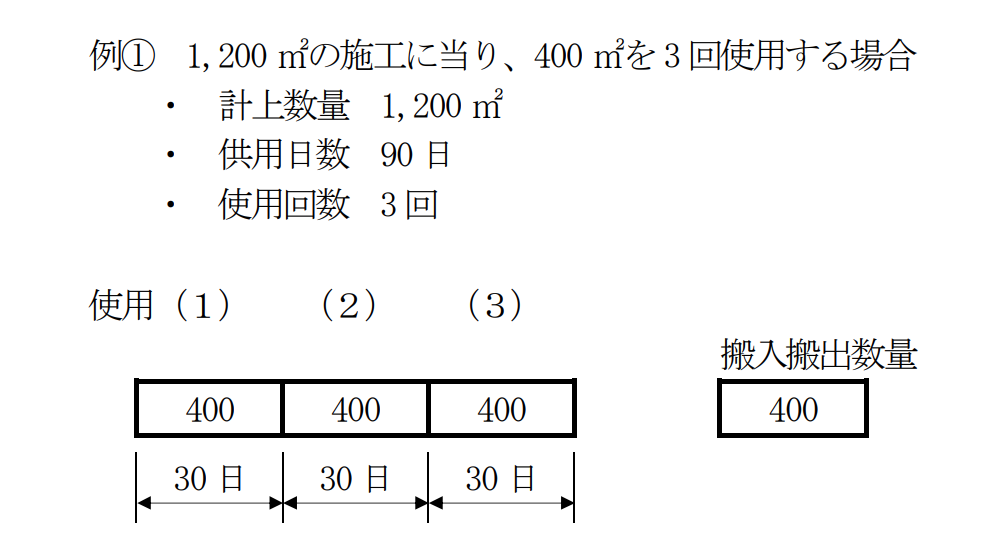

まず例①は、1,200㎡の施工で、400㎡分の敷鉄板を30日ずつ3回使う場合です。計上数量は1,200㎡、供用日数は90日、使用回数は3回となります。実際に搬入・搬出するのは400㎡分だけで済みます。

出典:農林水産省「積算資料 仮設工 16-22」

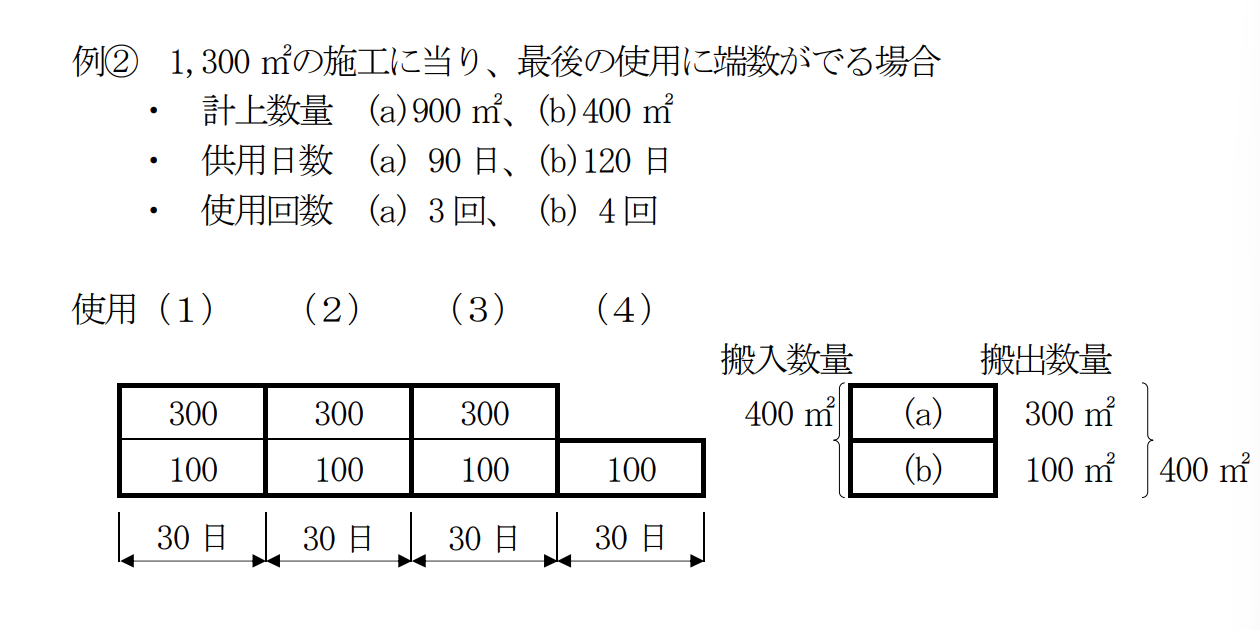

続いて例②は、1,300㎡の施工で、最後の転用に端数が出る場合です。1〜3回目は400㎡ずつ、4回目は100㎡だけ敷くため、300㎡分は3回目で役目を終えて先に搬出します。
| 区分 | 計上数量 | 供用日数 | 使用回数 |
| (a) 3回で撤去する分 | 900㎡(300㎡×3回) | 90日 | 3回 |
| (b) 4回目まで使う分 | 400㎡(100㎡×4回) | 120日 | 4回 |
このように、使わなくなった分を早めに返却すれば、レンタル費を抑えられます。資料でも、現場条件や工程から経済的な施工計画を検討したうえで数量を算出するよう求められています。
敷鉄板の設置で守るべき基準と法令
敷鉄板は、ただ敷けばよいわけではなく、作業内容に応じて守るべき基準があります。特にクレーン作業や重機作業では、敷鉄板が転倒防止の措置として法令にも位置づけられています。
作業・場面ごとに押さえておきたい主なルールは、次のとおりです。
| 作業・場面 | 関係する法令 | 主な内容 |
| クレーン作業 | クレーン等安全規則 第70条の3 | 軟弱地盤など転倒のおそれがある場所での作業は原則禁止。必要な広さと強度の鉄板等を敷けば作業できる |
| クレーン作業 | クレーン等安全規則 第70条の4 | アウトリガーを鉄板等の上に置く場合は、鉄板の中央部分に設置する |
| 重機作業 | 労働安全衛生規則 第157条 | 車両系建設機械の転倒・転落を防ぐため、地盤の不同沈下の防止などの措置を講じる |
| 吊り作業(荷下ろし・回収) | クレーン等安全規則 | つり上げ荷重1t以上は玉掛け技能講習の修了、1t未満は特別教育の受講が必要 |
| 公道での使用 | 道路法・道路交通法 | 道路管理者の道路占用許可と、警察署長の道路使用許可が必要になるケースがある |
たとえば、アウトリガーを鉄板の端に置くと、荷重が偏って鉄板ごと傾くおそれがあるため、中央への設置が求められています。また、回収時に鉄板がフックから外れる事故も起きており、吊り穴や専用の吊り金具を使って正しく玉掛けすることが欠かせません。
また、公道に敷く場合は、段差による歩行者や自転車の転倒を防ぐため、すり付けのスロープを設けるなどの配慮も必要です。法令を守ることは、現場の作業員だけでなく、周辺の第三者の安全を守ることにもつながります。
玉掛けの資格区分や取得方法については、以下の記事で詳しく紹介しています。
労働安全衛生規則の全体像や罰則については、以下の記事をあわせてご覧ください。
まとめ
敷鉄板は、重機や車両の荷重を分散させて、地盤沈下や転倒事故を防ぐための資材です。主流は5×10と5×20で、5×10・22mmでは1枚あたり約802kgになります。
現場では「枚数」、積算では「面積・供用日数・使用回数」で数量を考えることが、無駄のない計画につながります。クレーン作業や公道での使用には法令上のルールもあるため、基準を押さえたうえで安全に活用しましょう。
