OBCF(オープンブック・コストプラスフィー契約)とは|ランプサム契約との違いやメリット・デメリットを解説

トレンドワード:OBCF(オープンブック・コストプラスフィー契約)

近年、建設業界では資材価格や労務費の高騰が続き、従来のランプサム契約ではコスト変動リスクへの対応が課題となっています。こうした背景から、工事原価を開示し、実費に報酬を加えて契約する「OBCF(オープンブック・コストプラスフィー契約)」が注目されています。

そこで本記事では、OBCFの概要やランプサム契約との違い、メリット・デメリット、導入時の検討事項について分かりやすく解説します。

OBCF(オープンブック・コストプラスフィー契約)とは

出典:国土交通省,オープンブック・コストプラスフィー契約に関する調査(概要版),https://www.mlit.go.jp/tochi_fudousan_kensetsugyo/const/content/001989130.pdf,参照日2026.7.16

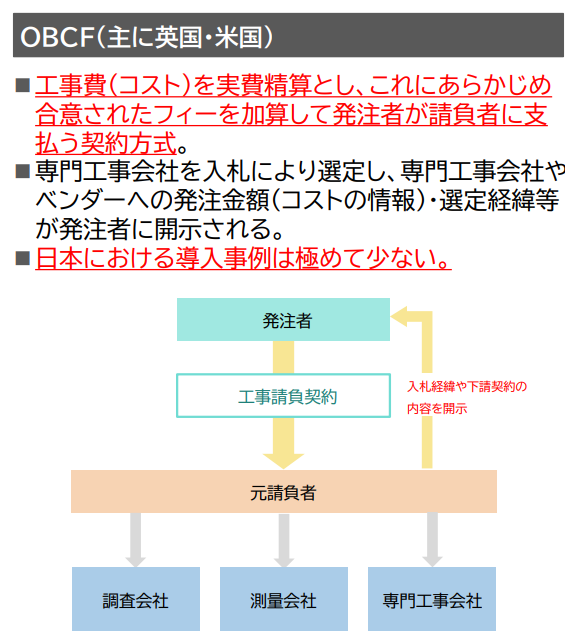

OBCF(オープンブック・コストプラスフィー契約)とは、工事にかかった実際のコストを発注者に開示し、その原価にあらかじめ定めた報酬(フィー)を加えて工事代金を支払う契約方式です。

従来の請負契約では、契約時に工事費を固定する「ランプサム契約」が一般的でしたが、資材価格や労務費の変動が大きい近年では、受発注者のどちらか一方にリスクが偏ることが課題となっていました。

しかしOBCFでは工事原価が透明化されるため、コスト変動リスクを発注者と施工者で分担できる点が特徴です。とくに、大規模工事や不確定要素が多いプロジェクトでの活用が期待されています。

オープンブック方式とは

OBCFは、「オープンブック方式」と「コストプラスフィー契約」をセットで適用するのが特徴です。

まず「オープンブック方式」とは、工事に関わる費用の内訳や支出内容を発注者に公開する契約管理の方法です。「オープンブック」とは、施工者が保有する原価情報を発注者に開示し、工事費の透明性を確保するという意味があります。

具体的には材料費、労務費、外注費などの実際に発生したコストを共有し、発注者が費用の妥当性を確認できる仕組みです。

従来の請負契約では、施工者側の見積もり内容が不透明になりやすい場合がありましたが、オープンブック方式では双方がコスト情報を把握できるため、適正な価格形成や信頼関係の構築につながります。

コストプラスフィー契約とは

「コストプラスフィー契約」とは、施工者が実際に負担した工事コスト(コスト)に、施工者の報酬となる一定額または一定割合のフィーを加えて支払う契約方式です。

工事費を事前に固定するのではなく、実際に発生した費用を精算する点が特徴です。そのため資材価格の高騰や人件費の変動など、予測が難しいコスト増加リスクを施工者だけが負担する必要がありません。

一方で発注者は、工事費が変動する可能性があるためコスト管理や監査の仕組みを整えることが重要です。このようにOBCFでは「コストプラスフィー契約」に「オープンブック方式」を組み合わせることで、費用の透明性を確保しています。

OBCFと従来の「ランプサム契約」との違い

出典:国土交通省,オープンブック・コストプラスフィー契約に関する調査(概要版),https://www.mlit.go.jp/tochi_fudousan_kensetsugyo/const/content/001989130.pdf,参照日2026.7.16

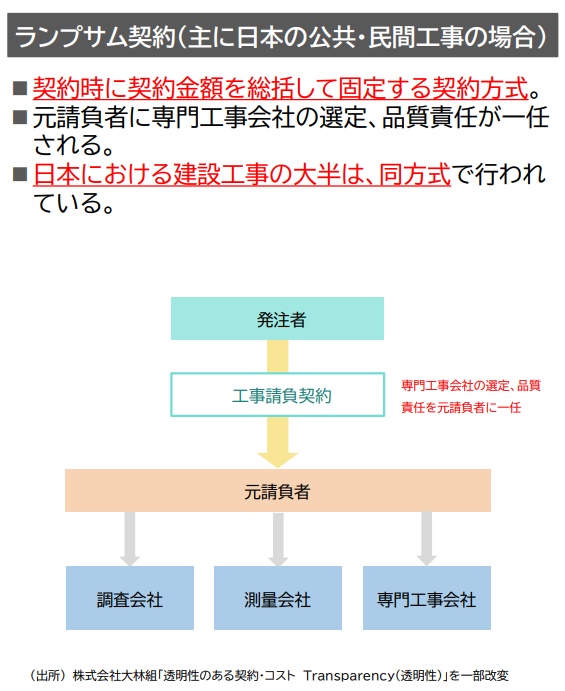

「ランプサム契約」とは、契約時に工事全体の請負金額を総額で定める契約方式です。工事期間中に資材価格や人件費が変動しても、原則として契約金額は変更されないのが特徴で、日本における建設工事の大半で採用されています。

OBCFと従来主流のランプサム契約との大きな違いは、工事費の決め方とコスト変動リスクの負担方法です。

まず「ランプサム契約」では、契約時に工事費を総額で決定するため、資材価格や人件費が高騰しても、原則として施工者がそのリスクを負担します。一方で「OBCF」では実際に発生した工事コストを基に精算し、あらかじめ定めた報酬(フィー)を加えて支払うので、コスト変動リスクを発注者と施工者で分担できます。

また工事原価を開示するオープンブック方式を採用することで、費用の透明性が高まり、双方が納得感を持ってプロジェクトを進められる点も大きな違いです。

2026年、国交省がOBCFの導入を検討

資材価格や労務費の高騰などにより、従来のランプサム契約だけでは価格変動リスクへの対応が難しくなっています。

こうした背景を受け、2026年には国土交通省が、契約の透明性向上や受発注者間のリスク分担を目的として、OBCF(オープンブック・コストプラスフィー契約)の導入に向けた検討を進めています。

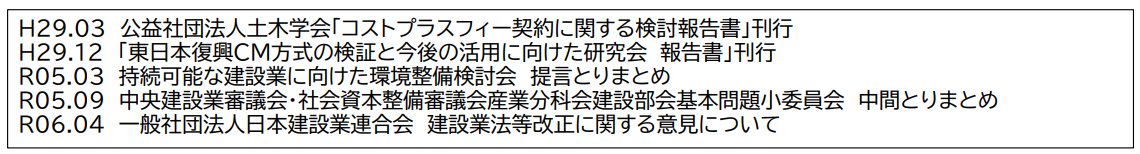

OBCFの導入経緯

出典:国土交通省,オープンブック・コストプラスフィー契約に関する調査(概要版),https://www.mlit.go.jp/tochi_fudousan_kensetsugyo/const/content/001989130.pdf,参照日2026.7.16

従来のランプサム契約では、契約後のコスト増加を施工者が負担するケースが多く、経営への影響が課題となっていました。またOBCFが注目されるようになった背景には、近年の建設資材価格や労務費の高騰、さらには価格変動の予測が難しい市場環境があります。

こうした状況を踏まえ、発注者と施工者がコスト変動リスクを適切に分担し、透明性の高い契約を実現するため、国土交通省や中央建設業審議会においてOBCFの導入に向けた検討が進められています。

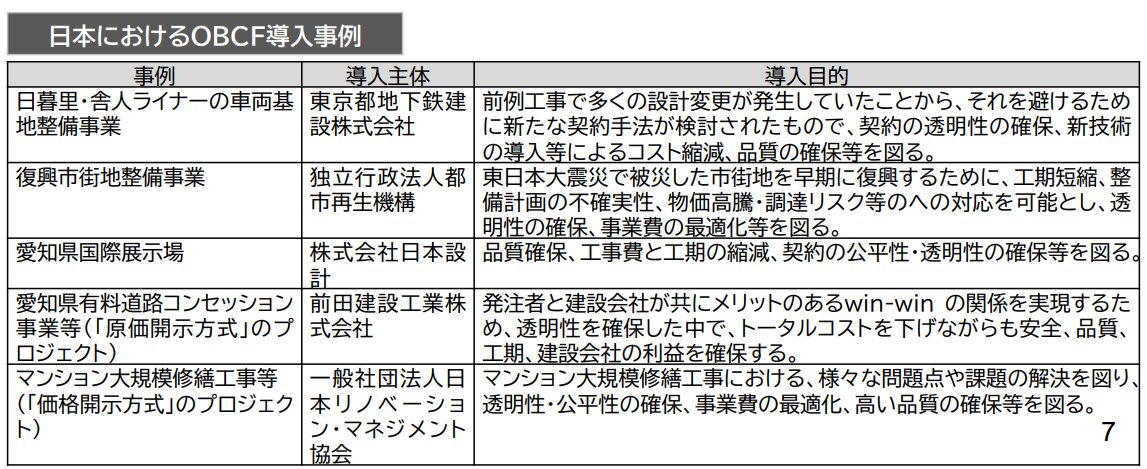

OBCFの導入事例

出典:国土交通省,オープンブック・コストプラスフィー契約に関する調査(概要版),https://www.mlit.go.jp/tochi_fudousan_kensetsugyo/const/content/001989130.pdf,参照日2026.7.16

OBCFは、大規模建築インフラ整備など不確定要素の多いプロジェクトでの導入事例が見られます。設計変更や資材価格の変動が生じやすい工事において、工事原価を開示しながら契約を進めることで、受発注者間の信頼関係を構築しやすい点が評価されています。

日本でも上表の導入事例があり、今後は一般的な公共工事や民間工事での試行・活用が期待されています。

OBCF(オープンブック・コストプラスフィー契約)のメリット

ここでは、OBCFのメリットについて解説します。

工期短縮につながる可能性がある

OBCFでは、工事費を固定するための詳細な見積もりや価格交渉に時間をかける必要が少なくなるため、設計や施工準備を並行して進めやすくなります。

また工事中に資材価格の変動や設計変更が発生しても柔軟に対応できることから、契約変更に伴う調整期間の短縮も期待できます。結果として、着工までの期間や工事全体のスケジュールを短縮できる可能性があるのがメリットです。

工事費の透明性が高まる

OBCFでは、施工会社が材料費や労務費、外注費などの工事原価を発注者へ開示するオープンブック方式が採用されているのが特徴です。そのため発注者は工事費の内訳や支出状況を把握しやすくなり、費用の妥当性を確認できます。

コストの透明性が向上することで、受発注者間の信頼関係を築きやすくなるほか、価格に対する納得感も得られやすくなり、円滑なプロジェクト運営につながります。

資材価格変動リスクを軽減できる

近年は建設資材や労務費の価格変動が大きく、施工会社が予想外のコスト増加を負担するケースも少なくありません。その点OBCFでは、実際に発生した工事原価を基に精算するため、急激な資材価格の高騰などによるリスクを受発注者で分担できます。

これにより施工会社が過度なリスクを見込んで見積もりを作成する必要がなくなり、市場環境の変化にも柔軟に対応できる点が大きなメリットです。

施工会社の利益を安定化できる

ランプサム契約では、資材価格の高騰や設計変更などによって工事原価が増加すると、施工会社の利益が圧迫されてしまうのが課題です。一方、OBCFでは実際に発生したコストに加えてあらかじめ取り決めたフィーを受け取るため、予期せぬコスト増加による利益の減少を抑えられます。

安定した利益を確保しやすくなることで、施工品質の維持や人材・設備への投資もしやすくなり、持続的な企業経営につながります。

OBCF(オープンブック・コストプラスフィー契約)のデメリット

OBCFには多くのメリットがありますが、日本では導入事例がまだ少なく、運用面ではいくつかの課題もあります。

事務処理の手間が掛かる

OBCFでは、施工会社が工事原価を発注者へ開示する必要があるため、材料費や労務費、外注費などの支出を詳細に記録・管理しなければなりません。

また発注者からの確認や監査に対応するための資料作成も必要となることから、従来のランプサム契約と比べて事務処理の負担が増加するのが課題です。円滑に運用するには、原価管理システムの導入や業務フローの整備が欠かせません。

発注者側の工事費管理が難しくなる可能性がある

OBCFでは実際に発生した工事費を基に精算することから、契約時点では最終的な工事費を確定できません。そのため、発注者は予算の変動を考慮しながらプロジェクトを管理する必要があります。

また工事原価の妥当性を確認するためのチェック体制も求められ、コスト管理に関する専門知識や監査体制が重要です。

企業努力のインセンティブ低下

OBCFでは、実際に発生したコストを基に工事費が精算されるため、施工会社によってはコスト削減への意識が弱まるリスクがあります。もし効率化や原価低減への取り組みが十分でなければ、工事費の増加につながってしまいます。

そのため契約時に成果指標(KPI)やコスト削減目標、インセンティブ制度などを設定し、適切な運用ルールを整備することが重要です。

高度なコスト管理体制が必要

コストの定義や対象範囲、監査方法などをあらかじめ明確にしておかなければ、認識の違いからトラブルにつながる可能性があります。つまりOBCFを適切に運用するには、正確な原価管理だけでなく、発注者・施工者双方が工事費を確認・監査できる体制を構築する必要があるのです。

そのため契約書や運用ルールを整備するとともに、コスト管理に精通した担当者や組織体制を整えることが求められます。

OBCF(オープンブック・コストプラスフィー契約)導入までの検討事項

国土交通省は、現状のランプサム契約からOBCFに以降するまでの検討事項をまとめています。

①想定する調達方式

OBCFを導入する際は、どのような調達方式を採用するかを検討する必要があります。国土交通省ではCM(コンストラクション・マネジメント)方式やCMアットリスク方式などを例に挙げ、それぞれの特徴や留意点を踏まえて選択することが重要としています。

工事の規模や発注者の体制、プロジェクトの特性に応じて、最適な調達方式を選定することが、OBCFを円滑に運用するための第一歩となります。

②想定するOBCFの類型

OBCFには、最大保証価格(GMP)の有無やターゲットコストの設定、報酬の決め方など、複数の契約類型があります。例えば、固定割合による報酬契約や定額報酬契約、成果に応じたインセンティブ報酬契約などがあり、それぞれメリットや運用方法が異なります。

またOBCF単独で採用する方法だけでなく、ランプサム契約と組み合わせたハイブリッド型も想定されており、プロジェクトに適した契約形態を選ぶことが重要です。

③コストの定義・内訳

OBCFでは実際に発生した工事費を基に精算するため、「どこまでをコストとして認めるか」を事前に明確にしておく必要があります。材料費や労務費、外注費に加え、共通仮設費や現場管理費などをどのように取り扱うかを契約時に整理しておくことで、精算時の認識の違いやトラブルを防止できます。

④監査に係るルール

OBCFでは、施工会社が開示したコスト情報の妥当性を確認するための監査ルールを整備する必要があります。監査の実施主体や対象となる資料、確認方法、実施時期などを契約前に定めておくことで、工事費の透明性を確保しやすくなるのです。

また監査基準を明確にすることで、受発注者双方が安心して契約を運用でき、不正防止や適正なコスト管理にもつながります。

まとめ

OBCF(オープンブック・コストプラスフィー契約)は、工事費の透明性向上や価格変動リスクの分担を実現できる契約方式として、建設業界で注目を集めています。一方で、原価管理や監査体制の整備など、導入にあたって検討すべき課題もあり、注意が必要です。

今後、国土交通省による制度整備が進む中で、OBCFを含めた契約方式を検討することが重要になるでしょう。
